把腿张开老子臊烂你多p视频软件,free性国产高清videos,av在线亚洲男人的天堂,hdsexvideos中国少妇,俄罗斯真人性做爰

返回

行業文章

搜索 導航
本地化翻譯的預算與跟蹤
2022-09-19 09:20:16    etogether.net    網絡


因此,項目經理在編制本地化項目預算所需要的WBS時,較之其他項目是比較有章可循的。以本地化項目中比較典型的“文檔”(模塊)的“手冊”(組件)為例,其所可能包含的活動及相應的任務即可拆解如下,由此構成了項目的WBS基礎。

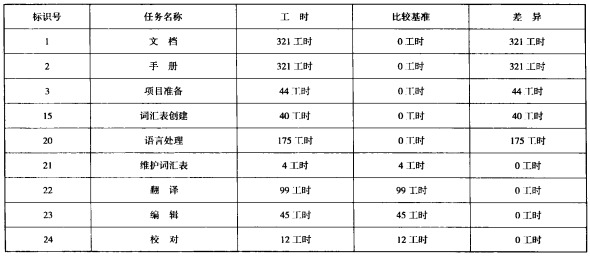

表1 文檔本地化項目管理工作分解示例





一旦項目的WBS編制完成,就可根據各個任務的工作量迅速編制出相應完整而準確的預算。當然,在實際的預算編制過程中,也并不是每個項目都需要細化到任務層級,尤其是對于基準預算來說,具體到活動層級,就已經足夠通過工作量而得出較為精確的預算了。


3、預算跟蹤與控制

首先,本地化項目經理可以根據下列原則把握預算編制和預算跟蹤的尺度:

*通常,下列方面應該細化到活動層級:


(1)基準預算 (Baseline Budget)

(2)修訂的預算(Revised Budget)

(3)已完成的成本(Cost Completed)


* 對于某些大型的項目,下列方面應該細化到任務層級:

(1)實際發生的成本(包括內部成本和外部成本。內部成本指使用內部資源而發生的成本,通??梢酝ㄟ^Timesheet的記錄來統計;外部成本主要包括使用第三方供應商而發生的成本,通??梢酝ㄟ^實際創建的PO總數而統計)


(2)預計剩余要發生的成本(同樣包括內部成本和外部成本)


其次,項目經理在預算與跟蹤流程的各個階段均應考慮如下衡量指標:


* 總收入

* 項目毛利(分別按貨幣/百分比為單位進行統計)

*(累積性的)成本績效指數(即CPI,Cost Performance Index,若CPI<1.00表示績效較差)多數公司都有項目管理系統匯總項目數據。如果項目經理按規定制定項目預算并進行有效跟蹤,借助項目管理系統,可以很容易地得到各種實時報表,包括:


(1) 基準預算/修訂預算/已完成的成本與總收入的對比

(2) 掙值管理 (EVM, Earned Value Management)指標:包括當前的成本偏差(CV, Cost Variance)、預計項目完成時的成本偏差(VAC, Variance At Completion)、成本績效指數(CPI)、已完成的工作(WP,Work Performed)等


最后,在項目的具體實施過程中,項目經理應遵循如下的預算與跟蹤流程:

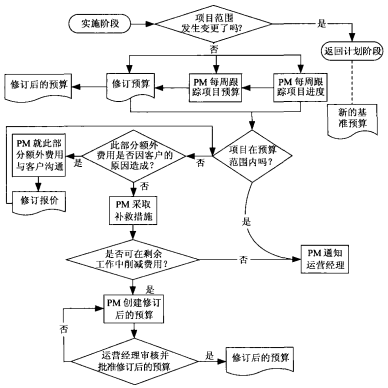

圖1 項目管理預算與跟蹤流程圖




[上一頁][1] [2] 【歡迎大家踴躍評論】

上一篇:翻譯項目常規信息的管理
下一篇:本地化項目各階段的管理

微信公眾號搜索“譯員”關注我們,每天為您推送翻譯理論和技巧,外語學習及翻譯招聘信息。

  相關行業文章






PC版首頁 -關于我們 -聯系我們
